关键词:路基排水;边沟;排水沟;截水沟;急流槽;施工工艺
本文聚焦于道路工程中路基排水施工,详细阐述了边沟、排水沟、截水沟、急流槽的施工方法、工艺、要求及质量检验标准。通过对施工全过程的深入分析,旨在为道路工程建设提供科学、合理的施工指导,确保路基排水系统的稳定与可靠,保障道路工程的质量与安全。

一、引言
在道路工程建设的宏大体系中,路基排水施工虽不似主体结构那般引人注目,却犹如灵动的音符,对整体工程的质量与稳定性起着至关重要的作用。它如同一位默默守护的卫士,在各种恶劣环境下确保路基的坚固与稳定。路基排水系统主要由边沟、排水沟、截水沟、急流槽等构成,它们相互配合,共同承担着排除路基范围内地表水和地下水的重任。本文将深入剖析这“四剑客”的施工工艺,为工程建设提供有益的参考。
二、施工方法:精心布局,筑牢根基
2.1 施工前的全面核查
在开启路基排水施工之旅前,需像严谨的侦探般,对全线路基排水系统的设计进行全面、细致的核查。设计图纸的每一个细节都关乎着最终工程的稳固,一旦发现设计存在不足,必须及时补充或修改,并迅速提交变更申请。确保全线的沟渠、管道、桥涵紧密配合,构成一个完整无缺的排水系统,为后续施工奠定坚实基础。
2.2 临时排水措施的设置
施工现场情况复杂多变,如同变幻莫测的战场。需依据现场特点与需求,巧妙设置临时排水措施。这就像为士兵搭建坚固营帐,保证路基土石方及附属结构在正常条件下顺利施工,彻底消除路基基底和土体内部因水产生的隐患,为路基工程质量保驾护航,同时提高施工效率,推动工程进度快速前进。
2.3 各排水设施的具体施工
2.3.1 边沟、排水沟施工
挖方地段的边沟施工需待路槽成型后进行,如同精心策划的舞蹈,按既定节奏有序开展。而填方路段的排水沟可与路基同步施工,携手共进。边沟开挖完成后,要用轻质木板钉成的样板进行严格检查,确保边坡深、宽断面尺寸符合要求,纵坡满足设计和规范标准。只有通过这场严格的“考试”,才能进行预制板的安装拼接,为后续施工打下坚实基础。
2.3.2 截水沟施工
截水沟,又称天沟,宛如忠诚的卫士,静静伫立在路基边坡上方的山坡上。其使命是拦截山坡流向路基的地面径流,减轻边沟的水流负担,保护挖方边坡和填方坡脚免受水流冲刷。山坡截水沟宜在挖方边坡开挖前施工,具体时间可根据现场实际情况灵活确定,但必须确保挖方边坡及填方坡脚不受水流冲刷损害。截水沟开挖后,同样要用木制轻质样板进行严格检查,保证断面尺寸符合设计要求,检查合格后进行混凝土浇筑,筑牢坚固防线。
2.3.3 急流槽(含消能池)施工
在山坡截水沟两端以及挖填分界处边沟、排水沟连接(跌水较大处),急流槽如同智慧的向导,引导水流有序前行。其施工可与边沟、截水沟等同步进行,施工方法与边沟基本相同,但要注意合理设置消能池,避免水流对路基造成破坏,为水流安装“能量化解器”。
三、施工工艺:精细操作,打造精品
3.1 测量放样:精准定位,开启施工序章
3.1.1 位置与标高测定
依据路基相关参数,使用全站仪精准放出路基边沟和排水沟的位置中轴线,并测量出相应标高,为施工绘制精确地图,指明后续工作方向。
3.1.2 地面标注与技术交底
在地面上清晰标出里程桩号和标高,如同在地图上标注重要地标。同时,根据测量结果向施工人员进行技术交底,确保每位施工人员心中有数,明确作战任务。
3.1.3 轮廓线确定
用石灰或线绳拉出沟的轮廓线,明确挖槽深度,为施工画出清晰边界,确保施工人员准确操作。
3.2 施工工序:环环相扣,铸就完美工程
3.2.1 测量放样操作
排水沟、边沟、截水沟的测量放样统一采用全站仪精确操作,确保沟体线形美观,直线部分顺直如箭,曲线部分圆滑似月,如艺术家精心雕琢艺术品。
3.2.2 放样单元确定
放样一般以两个结构物之间的长度为一个单元,保证边沟、排水沟与结构物的进出水口顺利连接,像拼图一样完美契合,形成完整整体。
3.2.3 截水沟设置要求
截水沟顶面应略低于自然坡面,若遇冲沟应设置缺口将水导入截水沟,为水流开辟畅通通道,避免对路基造成损害。
3.2.4 沟槽开挖方式
沟槽开挖可根据土质情况,采用机械开挖与人工开挖配合的方式,也可全部采用人工开挖成型。若采用机械开挖,要防止超挖,预留 5 - 10cm 左右的富余量,由人工修整成型,确保边沟、排水沟的边坡平整、稳定,严禁贴坡。基坑开挖后,需进行沟底高程复测,确保各项指标符合要求。
3.2.5 土方堆放要求
沟槽开挖的土方应堆放在路堑边坡顶一侧并夯实,或运出场外,禁止堆放在排水沟外侧,以免影响场地外观和排水效果,或回流至排水沟内影响正常排水,保持施工现场整洁有序。
3.2.6 进出水口加固
边沟、排水沟的进出水口应妥善加固,防止水流危害路基,为路基穿上坚固铠甲,保护其免受水流侵蚀。
3.2.7 截水沟出水口设置
截水沟出水口一般应设置深度不小于 1 米的截水墙或消能设施,避免出水口在水流作用下被冲毁,为截水沟出水口安装“保护锁”,确保稳定可靠。
3.3 沟槽开挖:严格把关,确保质量
3.3.1 开挖前检查
所有构造物施工前,都要检查沟槽开挖的尺寸是否满足设计和施工要求。当沟槽为渗水的土质基底时,槽底尺寸应根据排水要求和基础模板设计所需沟槽大小确定。
3.3.2 测量放样确定界线
测量放样确定中心桩、槽边线及堆土堆料界线,界线至开挖线的距离应根据开挖深度确定,且不小于 5m,为施工划定安全区域,确保施工安全。
3.3.3 地下情况处理
开挖前,先查明地下管线及其他地下构筑物情况,会同相关部门妥善处理,确保施工安全。并提前打设井点降水,待地下水位稳定在槽底以下 1.0m 时再进行土方开挖,为施工创造良好环境。
3.3.4 挖土方式与要求
采用机械开挖为主、人工开挖为辅的挖土方式。开挖应分层、分段依次进行,形成一定坡度以利排水。开挖时不允许破坏沟底原状土,若不可避免,必须用原土夯实平整。基底设计标高以上 0.2 - 0.3m 的原状土,应在铺管前人工清理至设计标高,小心翼翼处理每一个细节,确保沟底质量。
3.3.5 土方处理
开挖后的土方若达到回填质量要求并经监理确认,可用于填筑材料;不适用于回填的土料应弃于业主、监理指定地点,合理利用资源,保护环境。
3.3.6 开挖质量要求
沟槽开挖时,断面尺寸必须准确,沟底平直,沟内无塌方、无积水、无各种油类及杂物,转角符合设计要求,打造干净整洁、规范有序的施工空间。
3.3.7 开挖后处理
开挖沟槽达设计标高时,应立即报监理验收并做土工试验,检查合格后应尽快进行基底垫层施工,防止渗水浸透基底,给工程进行及时“治疗”,确保基底稳定。
3.3.8 基底土质不符处理
若基底土质与设计不符,应报监理、业主研究讨论,由业主、监理、设计和施工单位共同商讨加固措施,一群智慧专家共同攻克难题,确保工程质量安全。
3.3.9 开挖后防护
开挖完成后,应及时做好防护措施,尽量防止基底土扰动,并尽快组织进行基底垫层施工,为工程加上保护膜,保护基底不受外界因素影响。
3.4 填砂砾垫层:均匀铺设,夯实基础
砂砾垫层厚度为 10cm,在土槽开挖整平后,均匀平铺砂砾,再用人工夯实,为工程铺上柔软而坚实的垫子,为后续施工提供稳定基础。在防滑平台处的垂直部分,采用加厚砌体的方法替代砂砾垫层施工,确保防滑平台稳定可靠。
3.5 浆砌片石:精心砌筑,打造坚固防线
浆砌片石采用 M7.5 浆砌片石,砂浆现场搅拌。浆砌时必须保证尺寸准确,砂浆饱满密实,如搭建坚固城堡,每一个石块都紧密相连。在出水消力部分,安装消力件,为水流设置“减速带”,减缓水流冲击力。急流槽底面为缓解水头,宜砌成粗糙面,施工时可将片石的尖角留出,也可嵌入 10×10cm 的坚硬小石块,增加摩擦力,降低水流速度。沟底受水流冲击力较大,砌筑沟底时要特别注意浆砌质量,表层片石或嵌入的小石块不能埋得过浅,确保沟底能够承受水流的冲击。路堤边坡急流槽的修筑,应为水流入排水沟提供顺畅通道,路缘石开口及流水进入路堤边坡急流槽的过渡段应连接圆顺,为水流设计光滑跑道,让水流顺利流入排水沟。对于汇水面积较大的路堑边坡急流槽,应考虑加大、加深急流槽尺寸,并在底部设消能设施后,导入路基排水系统,确保在大水流的情况下也能安全排水。
3.6 预制板预制及安装:规范预制,牢固安装
本项目排水沟及边沟所需的盖板尺寸为 98×49×15cm(长度×宽度×厚度),砼标号均为 C25。预制板采用集中场地预制,准备两种型号模板各 20 套,成品按照型号不同分类集中码放,便于管理和使用。预制板安装时,由工人使用手推车搬运至沟槽处,使用符合要求的砂浆砌筑并安装牢固,如为工程安装坚固拼图。然后覆盖并洒水养护七天以上,让预制板充分凝固,达到最佳使用效果。
3.7 混凝土浇筑:严格流程,确保质量
混凝土浇筑施工工艺流程为:立模——砼搅拌——砼运输——砼卸落——砼浇筑——拆模——砼养护。
3.7.1 立模
基坑开挖验收合格后,在混凝土浇筑前,按构筑物尺寸安装模板,为混凝土浇筑搭建精确模具。
3.7.2 砼搅拌
所有用于构筑物浇筑的混凝土均应采用机械搅拌,不得人工拌和,确保混凝土的均匀性和质量。
3.7.3 砼运输
从拌合站用搅拌车运至工点,工地附近的混凝土水平运输采用手推车或机动翻斗车,垂直运输采用起重机,确保混凝土及时、准确送达施工地点。
3.7.4 砼卸落
砼卸落可通过溜槽、溜管或振动溜管进行,让混凝土顺利进入模板内。
3.7.5 砼浇筑
混凝土浇筑应根据混凝土的结构形状、卸料方式和振捣方法等情况,顺序分层浇筑,确保混凝土充分填充模板,避免出现空洞和裂缝。
3.7.6 砼养护
砼浇筑完成,混凝土初凝后,应进行浇水养护,一般养护时间不宜少于 7d,让混凝土逐渐硬化,达到设计强度。
3.7.7 拆模
混凝土达到一定强度后即可拆除模板,以加速模板周转。但拆模时间不可过早,应满足有关技术规范要求,避免对混凝土造成损坏。
四、施工要求:严格遵循,打造优质工程
4.1 一般要求
4.1.1 水沟边坡要求
各种水沟边坡必须平整、稳定,严禁贴坡。纵坡应按图纸施工,沟底平整,排水畅通,无阻水现象,并按图纸所示将水引入排水系统,为水流打造畅通无阻的通道。
4.1.2 浆砌片石工程要求
各种水沟浆砌片石工程应咬扣紧密,嵌缝饱满、密实,勾缝平顺无脱落,缝宽大体一致,如精美艺术品,每一个细节都处理得恰到好处。
4.1.3 水沟参数要求
各种水沟的位置、断面、尺寸、坡度、标高均应符合图纸要求,并经监理工程师验收合格,确保工程准确性和规范性。
4.1.4 地下排水施工要求
若路基范围内采用各种地下排水沟、渗沟来排除地下水,其施工方法应严格按《公路路基施工技术规范》(JTG F10 - 2006)第 8.3 条要求执行,遵循规范,确保工程质量。
4.2 边沟施工要求
4.2.1 边沟设置要求
挖方地段和填方地段均应按图纸规定设置边沟。路堤靠山一侧应设置不渗水的边沟,防止水流渗透对路基造成损害。
4.2.2 边沟与涵洞接合要求
边沟应按图纸规定施工,边沟和涵洞接合处应与涵洞洞口建筑配合,确保水流通畅进入涵洞,为水流设计完美入口和出口。
4.2.3 平曲线处边沟施工要求
平曲线处边沟施工时,沟底纵坡应与曲线前后沟底纵坡平顺衔接,不允许曲线内侧有积水或外溢现象。曲线外侧边沟应适当加深,增加值等于超高值,但曲线在坡顶时可不加深边沟,确保边沟排水功能不受曲线影响。
4.2.4 边沟加固要求
土质地段当沟底纵坡大于 3%时应采取加固措施;采用 300g/㎡砼 C25 预制板对边沟进行铺砌时,砌缝砂浆应饱满,沟身不漏水;若沟底采用抹面时,抹面应平整压光,增强边沟稳定性和耐久性。
4.3 排水沟施工要求
4.3.1 线形要求
排水沟的线形要求平顺,尽可能采用直线形,转弯处宜做成弧形,其半径不宜小于 10m。排水沟长度根据实际需要确定,通常不宜超过 400m,确保排水沟排水效果和美观性。
4.3.2 位置要求
排水沟沿路线布设时,应离路基尽可能远一些,距路基坡脚不宜小于 3 - 4m,避免排水沟水流对路基造成影响。
4.3.3 表面加固要求
当排水沟、截水沟、边沟因纵坡过大产生水流速度大于沟底、沟壁土的容许冲刷流速时,应采用边沟表面加固措施,保护沟底和沟壁不受水流冲刷。
4.4 截水沟施工要求
4.4.1 位置设置要求
在无弃土的情况下,截水沟的边缘离开挖方路基坡顶的距离视土质而定,以不影响边坡稳定为原则。如系一般土质至少应离开 5m,对黄土地区不应小于 10m 并应进行防渗加固。截水沟挖出的土,可在路堑与截水沟之间修成土台并夯实,台顶应筑成 2%倾向截水沟的横坡,确保截水沟稳定和排水效果。路基上方有弃土堆时,截水沟应离开弃土堆坡脚 1 - 5m,弃土堆坡脚离开路基挖方坡顶不应小于 10m,弃土堆顶部应设 2%倾向截水沟的横坡,避免弃土堆水流对路基造成影响。
4.4.2 路堤截水沟要求
山坡上路堤的截水沟应离开路堤坡脚至少 2m,并用挖截水沟的土填在路堤与截水沟之间,修筑向沟倾斜坡度为 2%的护坡道或土台,使路堤内侧地面水流入截水沟排出,保护路堤稳定。
4.4.3 出水口设置要求
截水沟长度超过 400m 时应选择适当地点设出水口,将水引至山坡侧的天然沟中或桥涵进水口,截水沟必须有牢靠的出水口,必要时须设置排水沟、跌水或急流槽。截水沟的出水口必须与其他排水设施平顺衔接,确保水流顺畅排出。
4.4.4 防渗加固要求
为防止水流下渗和冲刷,截水沟应进行严密的防渗和加固,地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大的土质截水沟及截水沟的出水口,均应采用加固措施防止渗漏和冲刷沟底及沟壁,确保截水沟长期稳定。
4.5 急流漕(含消能池)施工要求
4.5.1 结构要求
跌水与急流槽必须采用浆砌圬工结构,跌水的台阶高度可根据地形、地质等条件决定,多级台阶的各级高度可以不同,其高度与长度之比应与原地面坡度相适应,确保跌水和急流槽的稳定性和排水效果。
4.5.2 纵坡要求
急流槽的纵坡应按图纸所示进行施工,一般不宜超过 1:1.5,同时应与天然地面坡度相配合。当急流槽较长时,槽底可用几个纵坡,一般是上段较陡,向下逐渐放缓,让水流平稳通过急流槽。
4.5.3 分段砌筑要求
当急流槽较长时,应分段砌筑,每段不宜超过 10m,接头用防水材料填塞,密实无空隙,确保急流槽的密封性和稳定性。
4.5.4 砌筑过渡要求
急流槽的砌筑应使自然水流与涵洞进、出口之间形成一个过渡段,基础应嵌入地面以下,其底部应按图纸要求砌筑抗滑平台并应设置端护墙,增强急流槽的抗滑能力和稳定性。路堤边坡急流槽的修筑,应为水流入排水沟提供顺畅通道,路缘石开口及流水进入路堤边坡急流槽的过渡段应连接圆顺,确保水流顺畅排出。
4.6 土埝施工要求
4.6.1 设置目的与方式
为避免高路堤边坡被路面水冲毁,可在路肩上设拦水土埝,将水流拦截至挖方边沟或在适当地点设急流槽引离路基。与高路堤急流槽连接处应设喇叭口,确保水流顺畅过渡。
4.6.2 土埝设置要求
土埝必须按设计设置并拍实,以保证其坚固耐久,像忠诚卫士守护着路基。
4.6.3 路肩加固要求
设土埝路段的路肩宜适当加固,增强路肩的稳定性和承载能力。
五、质量检验:严格把关,确保工程质量
5.1 所有排水沟质量检验
5.1.1 基本要求
a. 各种排水沟砌体的砂浆和构件混凝土配合比准确,砌缝砂浆均匀饱满,勾缝密实,确保排水沟坚固性和耐久性。
b. 基础设有缩缝时应与墙身缩缝对齐,填缝材料饱满,避免因温度变化等原因导致排水沟开裂。
5.1.2 外观鉴定
砌体内侧及沟底应平顺、整齐、无裂缝、空鼓现象,外观质量应达到高标准,如一件完美艺术品。

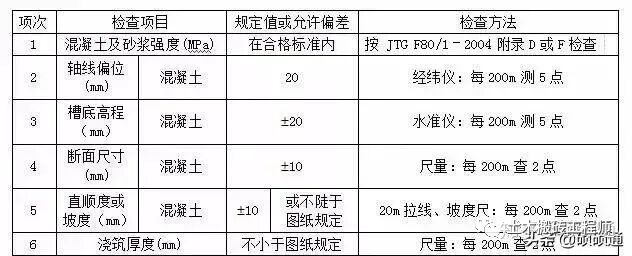

5.1.3 检查项目
5.2 急流漕(含消能池)质量检验
5.2.1 基本要求
a. 急流槽所用的混凝土及砌筑砂浆强度应满足图纸要求,配合比准确,砌缝砂浆饱满,槽内抹面平整、直顺,确保急流槽强度和稳定性。
b. 进口汇集水流设施、出口设置消力槛等应砌筑牢固,不得有裂缝、空鼓现象,保证消能设施正常运行。
5.2.2 外观鉴定
a. 槽内抹面平顺无裂纹,外观质量应达到较高水平。
b. 设置坡度顺直,无折坡现象,确保水流顺畅通过。

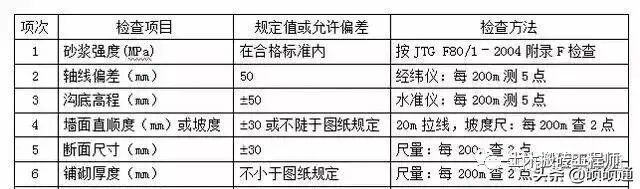

5.2.3 检查项目
六、结论
路基排水施工是道路工程建设中不可或缺的重要环节,边沟、排水沟、截水沟、急流槽等排水设施的施工质量直接关系到路基的稳定性和道路的使用寿命。通过本文对施工方法、工艺、要求及质量检验的详细阐述,为道路工程建设提供了科学、合理的施工指导。在实际施工中,应严格遵循相关规范和要求,精心组织施工,确保路基排水系统的稳定与可靠,为道路工程的质量与安全提供有力保障。同时,随着道路工程技术的不断发展,应不断探索和改进路基排水施工工艺,提高施工效率和质量,以适应日益增长的交通需求。
