关键词:土钉墙;施工工艺流程;控制要点;基坑安全
本文聚焦于土钉墙施工工艺流程及其控制要点,将土钉墙施工比作一场有条不紊的“建筑舞蹈”,详细阐述了从地基准备到喷射混凝土面层完成各环节的具体操作。深入分析了钢筋土钉杆体制作安装、注浆、打入式钢管土钉施工、喷射混凝土面层施工等方面的要求,同时明确了土钉墙施工偏差的控制标准。旨在为土钉墙施工提供全面的理论指导和实践参考,保障基坑安全稳定。

一、引言
在建筑工程领域,基坑工程的安全性与稳定性至关重要,而土钉墙作为一种常用的基坑支护结构,凭借其施工便捷、经济高效等优势,在众多工程中得到了广泛应用。土钉墙施工过程犹如一场精心编排的舞蹈,各个步骤紧密配合、环环相扣,任何一个环节的失误都可能影响整个基坑的安全。因此,深入研究土钉墙施工工艺流程及控制要点,对于确保基坑工程的质量和安全具有重大意义。

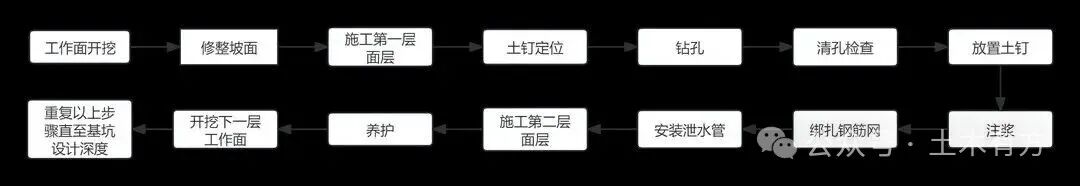

二、土钉墙施工工艺流程概述
土钉墙施工是一场有序推进的“建筑舞蹈”,从最初的地基准备,为整个施工搭建稳固的舞台,到钢筋土钉的精准安装,如同舞者在舞台上找准关键位置,再到注浆的细致填充,为土钉赋予坚实的力量,最后是喷射混凝土面层的完美收官,为基坑构筑起坚固的防护屏障。每一个环节都承载着保障基坑安全稳定的重要使命,共同演绎着一场保障工程安全的精彩“舞蹈”。

三、钢筋土钉杆体的制作安装要求
3.1 钢筋预处理:开启清洁顺直之旅
钢筋在正式投身施工“战场”前,需经历一场严格的“变身”仪式。调直处理是首要步骤,如同为舞者调整身姿,使其笔直挺拔,为后续施工奠定良好基础。同时,彻底清除钢筋表面的污锈至关重要,这好比为舞者洗去身上的尘埃,让钢筋表面干净、顺滑。只有完成这些预处理工作,才能保障后续施工的质量,确保钢筋与混凝土能够紧密粘结,共同为土钉墙的稳固贡献力量。
3.2 钢筋连接:焊接搭建坚固桥梁
当钢筋长度无法满足施工需求时,需为它们搭建一座坚固的“桥梁”进行连接。推荐采用搭接焊或帮条焊的方式,犹如用绳索将两根钢筋紧紧捆绑在一起。在焊接过程中,优先选用双面焊,这是保证焊接牢固性的“秘密武器”。双面焊的搭接长度或帮条长度不得小于主筋直径的 5 倍,焊缝高度不应小于主筋直径的 0.3 倍。这就如同建造一座桥梁,桥墩要足够粗壮,桥面要足够宽厚,才能确保桥梁承受住巨大压力,保证钢筋连接的可靠性。
3.3 对中支架制作:精准定位的“小卫士”
对中支架在钢筋杆体于孔内的定位中扮演着“小卫士”的角色。其截面尺寸需严格符合土钉杆体保护层厚度的要求。可选用直径在 6mm - 8mm 之间的钢筋焊制对中支架,如同用细小钢筋搭建一个个精准的“小框架”。这些“小卫士”能够确保土钉杆体在孔内位置准确,保护层厚度均匀,让钢筋杆体在土体的怀抱中稳稳地“安营扎寨”。
3.4 杆体插入:迅速且谨慎的“入洞行动”
土钉成孔后,迎来钢筋杆体的“入洞行动”。要迅速将土钉杆体插入孔中,如同战士迅速冲进战壕。然而,插入过程中可能遇到塌孔、缩径等异常情况,就像战壕突然塌方。此时,必须先对孔进行处理,待孔的状态恢复正常后,再小心翼翼地将杆体插入,防止杆体无法顺利插入或插入后位置偏移,确保“入洞行动”顺利进行。
四、钢筋土钉的注浆要求
4.1 注浆材料选择:精心调配“营养液”
注浆材料如同为土钉穿上的一层“坚固铠甲”,可选用水泥浆或水泥砂浆。水泥浆的水灰比适宜范围是 0.5 - 0.55,水泥砂浆的水灰比宜取 0.4 - 0.45,同时灰砂比宜在 0.5 - 1.0 之间。拌合所用的砂应选用中粗砂,且按重量计算,含泥量不得超过 3%。这就好比厨师精心调配一道美味菜肴,各种食材比例恰到好处,才能保证注浆材料的强度和稳定性,让土钉穿上真正坚固的“铠甲”。
4.2 浆液拌合:均匀融合的“魔法时刻”
水泥浆或水泥砂浆必须拌合均匀,这是确保各成分充分融合的“魔法时刻”。如同调制一杯香浓咖啡,只有将咖啡粉和水充分搅拌均匀,才能品尝到醇厚味道。同样,只有浆液拌合均匀,才能保证注浆质量。而且,一次拌合的水泥浆或水泥砂浆要在初凝之前使用完毕,否则浆液会像凝固的果冻一样,无法正常注浆,影响施工质量。
4.3 孔内清理:扫除障碍的“清道夫”
在注浆之前,要将孔内残留的虚土彻底清除干净,如同清道夫扫除街道上的垃圾。这些虚土就像隐藏在土钉周围的“小敌人”,会影响注浆效果,导致土钉与周围土体之间的粘结力下降。只有将它们清除干净,才能让注浆材料顺利填充到土钉周围,为土钉提供坚实的支撑。
4.4 注浆操作:精准控制的“填充艺术”
注浆时应采用将注浆管插至孔底,从孔底开始注浆的方式,如同给一个空瓶子从底部慢慢注水。并且注浆管端部至孔底的距离不宜大于 200mm,这样才能保证浆液均匀填充整个孔洞。在注浆及拔管过程中,要保证注浆管出浆口始终埋入注浆液面内,如同潜水员始终在水下呼吸。当看到新鲜浆液从孔口溢出时,说明孔洞已被浆液填满,此时可停止注浆。注浆完成后,如果浆液液面下降,如同杯子里的水漏出了一些,要及时进行补浆,确保土钉周围被浆液充分填充,让土钉的“铠甲”更加厚实。
五、打入式钢管土钉的施工要求
5.1 钢管端部加工:锐利无比的“先锋战士”
钢管端部要加工制成尖锥状,如同为勇猛的战士配备一把锐利的长矛。这样便于钢管顺利打入土中,减少打入过程中的阻力,让钢管能够像利剑一样快速穿透土层。
5.2 钢管顶部加强:坚固无比的“防御堡垒”
钢管顶部应设置防止施打过程中变形的加强构造,如同给战士的头部戴上坚固的头盔,增强钢管的整体强度和稳定性。在施打过程中,钢管会受到巨大冲击力,有了这个加强构造,就能确保钢管不会轻易变形,始终保持勇猛的冲锋姿态。
5.3 注浆材料与压力:注入能量的“动力源泉”
注浆材料必须采用水泥浆,水泥浆的水灰比宜控制在 0.5 - 0.6 之间,以保证浆液的流动性和强度满足要求。注浆压力不宜小于 0.6MPa,这如同给钢管注入一股强大的能量,要保证浆液能够充分填充钢管周围的空隙。应在注浆至钢管周围出现返浆现象后停止注浆,这说明浆液已将钢管周围的空隙填满;当不出现返浆情况时,可采用间歇注浆的方法,如同给电池间歇充电一样,确保注浆质量。
六、喷射混凝土面层的施工要求
6.1 细骨料选择:纯净细腻的“基础颗粒”
细骨料宜选用中粗砂,其含泥量必须小于 3%,如同选择纯净细腻的面粉来制作面包。只有含泥量低的中粗砂,才能保证混凝土的强度和耐久性,让喷射混凝土面层这层“防护外衣”更加坚固。
6.2 粗骨料选择:合理粒径的“坚固基石”
粗骨料宜选用粒径不大于 20mm 的级配砾石,合适的粒径如同建造房屋时选择大小合适的石块,有助于提高混凝土的密实度和施工质量。如果粒径过大,混凝土容易出现空隙;如果粒径过小,又会影响混凝土的强度。
6.3 配合比控制:调配完美的“混凝土配方”
水泥与砂石的重量比宜取 1:4 - 1:4.5,砂率宜取 45% - 55%,水灰比宜取 0.4 - 0.45。通过合理控制这些比例,如同厨师精心调配一道美食的配方,能够调配出性能良好的混凝土,满足喷射混凝土面层的施工要求。
6.4 外加剂使用:精准试验的“神奇调料”
如果使用速凝剂等外加剂,必须通过试验来确定外加剂的掺量,如同厨师在菜肴中添加调料,要精准控制调料用量,确保外加剂能够发挥最佳效果,同时不影响混凝土的其他性能。
6.5 喷射作业:分段均匀的“艺术喷绘”
喷射作业要分段依次进行,在同一分段内应自下而上均匀喷射,如同艺术家在画布上进行喷绘。一次喷射厚度控制在 30mm - 80mm 之间,保证混凝土面层的厚度均匀和质量稳定。
6.6 喷头控制:垂直距离的“精准把握”
喷射作业时,喷头要与土钉墙面保持垂直,其距离宜控制在 0.6m - 1.0m 之间,如同射手瞄准目标,要确保混凝土能够均匀喷射到墙面上,形成良好的面层结构。
6.7 养护工作:及时呵护的“温柔关怀”
喷射混凝土终凝 2h 后,要及时喷水养护,如同母亲及时给婴儿喂奶,保持混凝土表面的湿润,防止混凝土因水分过快蒸发而产生裂缝,影响强度和耐久性。
6.8 钢筋间隙:预留空间的“巧妙安排”
钢筋与坡面之间应保留大于 20mm 的间隙,如同给植物生长预留足够的空间,为混凝土的喷射和振捣提供空间,保证混凝土能够充分包裹钢筋,形成良好的整体结构。
6.9 钢筋网固定与连接:牢固可靠的“钢筋纽带”
钢筋网可采用绑扎的方式进行固定;钢筋连接宜采用搭接焊,焊缝长度不应小于钢筋直径的 10 倍,如同用坚固的绳索将钢筋紧紧连接在一起,确保钢筋连接的牢固性,增强钢筋网的整体强度。
6.10 双层钢筋网铺设:层次分明的“协同作战”
当采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被喷射混凝土覆盖后再进行铺设,如同军队打仗时的分层部署,保证两层钢筋网之间的层次分明,共同发挥作用,为土钉墙提供更强大的支撑力量。
七、土钉墙的施工偏差要求
7.1 土钉位置偏差:100mm 的“安全红线”
土钉位置的允许偏差应为 100mm,在施工过程中要像守护安全红线一样严格控制土钉的位置,确保其符合设计要求。如果土钉位置偏差过大,如同士兵站错队形,会影响整个土钉墙的稳定性和安全性。
7.2 土钉倾角偏差:3°的“精准角度”
土钉倾角的允许偏差应为 3°,准确的倾角如同射箭时瞄准的精准角度,能够保证土钉与土体之间的相互作用力符合设计预期。如果倾角偏差过大,土钉可能无法发挥应有的作用,影响土钉墙的整体性能。
7.3 土钉杆体长度:不小于设计的“长度底线”
土钉杆体长度不应小于设计长度,这是保证土钉能够提供足够抗拔力和稳定性的“长度底线”。如同一个人的身高要达到一定标准才能胜任某些工作,土钉杆体只有达到足够长度,才能在土体中牢牢扎根,为土钉墙提供坚实的支撑。
7.4 钢筋网间距偏差:±30mm 的“合理范围”
钢筋网间距的允许偏差应为±30mm,合理的钢筋网间距如同建筑中的合理间距,有助于提高混凝土面层的整体性能。如果间距偏差过大,混凝土面层可能出现薄弱环节,影响土钉墙的防护效果。
7.5 微型桩桩位偏差:50mm 的“精准定位”
微型桩桩位的允许偏差应为 50mm,确保微型桩的位置准确,如同给导弹确定精准的发射坐标,发挥其应有的支撑作用。如果桩位偏差过大,微型桩无法有效承担荷载,影响土钉墙的稳定性。
7.6 微型桩垂直度偏差:0.5%的“笔直标准”
微型桩垂直度的允许偏差应为 0.5%,保证微型桩的垂直度,如同保证树木笔直生长,提高其承载能力和稳定性。如果垂直度偏差过大,微型桩在承受荷载时容易发生倾斜,影响土钉墙的整体安全。
八、结论
土钉墙施工工艺流程及控制要点是一个复杂而系统的工程,各个环节相互关联、相互影响。通过对钢筋土钉杆体制作安装、注浆、打入式钢管土钉施工、喷射混凝土面层施工等方面的严格要求,以及对施工偏差的精准控制,能够有效保障土钉墙的施工质量和基坑的安全稳定。在实际工程中,施工人员应严格按照相关标准和规范进行操作,不断总结经验,提高施工水平,为建筑工程的质量和安全保驾护航。同时,未来的研究可进一步探索新材料、新技术在土钉墙施工中的应用,以不断提升土钉墙的性能和施工效率。
