从缺陷频现到质量达标:混凝土施工的质量管控及整改策略探究

关键词:建筑论文范文; 混凝土施工;质量缺陷;整改流程;管控要点

在建筑工程领域,混凝土拆模后的质量状况是工程人关注的焦点。本文深入剖析了混凝土施工中常见的柱根露筋、蜂窝麻面等质量缺陷问题,结合现行国家规范与一线施工实操经验,详细阐述了缺陷产生的根源,包括模板与钢筋施工、混凝土浇筑与振捣、养护与拆模等环节的问题。同时,提出了一套切实可行的整改流程与关键管控要点,旨在帮助工程人员在混凝土浇筑前预防问题,避免拆模后的返工整改,保障建筑工程质量与安全。此外,还探讨了预防管控措施,呼吁摒弃“差不多”思想,严格规范操作。


一、引言

在建筑工程的宏大叙事中,混凝土拆模瞬间宛如一场“揭晓大考”,时刻牵动着工程人的神经。当期待中的混凝土模板缓缓揭开,映入眼帘的若非平整光滑、坚实如磐的理想表面,而是布满“蜂窝麻面”、钢筋外露、空洞丛生,甚至混凝土酥松掉渣的“惨状”,无疑如同一场噩梦,让工程人的心血与努力付诸东流。

混凝土质量缺陷,作为施工现场的“高频顽疾”,不仅严重影响建筑外观,更如隐藏在建筑体内的“定时炸弹”,对结构耐久性与安全性构成潜在威胁。一旦出现问题,返工整改不仅耗费大量人力、物力与财力,还会导致工程进度严重滞后,给工程人带来沉重负担。因此,深入剖析混凝土质量缺陷根源,探索有效的整改与预防管控策略,具有重要的现实意义。

二、混凝土施工质量缺陷现状剖析

2.1 施工现场的“高频噩梦”

从高耸入云的房建框架柱到错综复杂的梁板节点,混凝土质量缺陷如影随形,成为施工现场难以摆脱的困扰。柱根露筋、蜂窝麻面等现象屡见不鲜,梁柱节点处的“蜂窝狗洞”、预制构件与现浇柱的“千疮百孔”,无一不彰显着混凝土施工质量的严峻挑战。这些问题不仅破坏了建筑的美观性,更对结构的安全性埋下了隐患。

2.2 质量缺陷的规范界定

依据《混凝土结构工程施工质量验收规范》(GB 50204 - 2015,2017 版)第 8.1.1 条,混凝土结构外观质量分为一般缺陷与严重缺陷。其中,露筋、孔洞、夹渣等均属于严重缺陷范畴,必须严格按照规范要求进行整改,绝不能敷衍了事,否则将后患无穷。

三、混凝土施工质量缺陷根源拆解

3.1 模板与钢筋环节:先天不足埋隐患

3.1.1 模板支设不规范:混凝土的“隐形杀手”

模板支设过程中,诸多问题容易被忽视。柱根和梁底若未清理干净,残留的渣土、木屑将影响混凝土与模板的粘结力;模板拼缝不严会导致漏浆现象,使砂浆流失、骨料裸露,形成蜂窝麻面;模板未充分湿润,混凝土浇筑后失水过快,会变得酥松,强度不足。

3.1.2 钢筋安装违规:钢筋的“无保护之旅”

钢筋安装过程中,保护层垫块缺失或移位,将使钢筋紧贴模板,拆模后形成露筋现象;梁柱节点处钢筋密集,若未合理调整间距,将阻碍混凝土下料与振捣,导致局部空洞形成。

3.2 混凝土浇筑与振捣:现场操作的“重灾区”

3.2.1 下料与振捣失误:混凝土的“混乱派对”

混凝土自由下落高度超过 2m(违反《混凝土结构工程施工规范》GB 50666 - 2011 第 8.3.5 条),会导致骨料分离、砂浆偏析;振捣棒插点过疏、漏振或振捣时间不足,气泡无法排出,形成蜂窝;过振则会导致砂浆上浮、骨料下沉,严重时甚至引发模板胀模漏浆。

3.2.2 配合比与和易性失控:混凝土的“叛逆期”

施工现场随意加水稀释混凝土,导致水胶比过大,强度大幅下降;坍落度不符合要求、和易性差,混凝土无法填充钢筋间隙,形成空洞。

3.3 养护与拆模:最后一步毁所有

3.3.1 养护时间不足:混凝土的“干渴危机”

养护时间不足(规范要求不少于 7d,抗渗混凝土不少于 14d),混凝土表面失水开裂,强度发展缓慢,如同未得到充分营养的孩子,难以茁壮成长。

3.3.2 拆模时间过早:混凝土的“脆弱时刻”

拆模时间过早(混凝土强度未达到设计要求,GB 50666 - 2011 第 4.3.1 条),混凝土如同未完全凝固的果冻,拆模过程中易出现缺棱掉角、酥松脱落等现象,影响建筑美观与结构安全。

四、混凝土施工质量缺陷实操整改

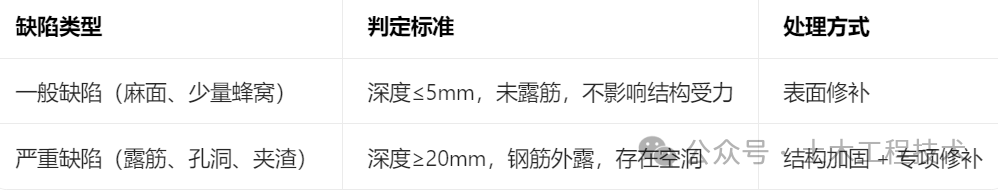

4.1 缺陷分级与处理原则


4.2 具体整改流程

4.2.1 缺陷清理与界面处理

如同为病人手术前消毒,用凿子、角磨机等工具彻底清除酥松混凝土、浮渣,直至露出坚实骨料;对露筋部位,打磨干净钢筋表面锈蚀;清理完成后,用高压水枪冲洗界面,去除粉尘,保持界面湿润但无积水(符合《混凝土结构加固设计规范》GB 50367 - 2013 第 4.1.3 条)。

4.2.2 修补材料选择

不同缺陷需选择不同修补材料。麻面、小蜂窝可采用 1:2 水泥砂浆(掺加适量膨胀剂)或专用聚合物修补砂浆;露筋、小空洞需采用微膨胀细石混凝土(强度等级比原结构提高一级)或环氧修补砂浆;大面积空洞需支设模板,浇筑细石混凝土并振捣密实,必要时采用灌浆料进行压力注浆。

4.2.3 修补施工与养护

表面修补时,将修补材料分层抹压,与原混凝土面齐平,初凝后及时覆盖保湿养护不少于 3d;结构修补时,支模后浇筑细石混凝土,振捣密实,养护时间不少于 7d,强度达标后拆除模板。修补完成后,进行外观检查与强度检测(回弹法或钻芯法),确认符合设计要求后方可进入下道工序。

五、混凝土施工质量预防管控

5.1 模板与钢筋施工管控

5.1.1 模板:打造混凝土的“完美摇篮”

柱根、梁底提前清理干净,拼缝处粘贴海绵条防漏浆;模板提前浇水湿润,避免吸收混凝土水分。

5.1.2 钢筋:给钢筋穿上“保护衣”

按规范设置保护层垫块(梁底每米不少于 2 块,柱侧每平米不少于 4 块);节点钢筋密集处优化下料方式,确保混凝土顺利通过。

5.2 混凝土浇筑与振捣标准化操作

5.2.1 严格控制自由下落高度

混凝土自由下落高度严格控制≤2m,超高时采用串筒、溜管下料。

5.2.2 振捣棒的“正确按摩”

振捣棒采用“快插慢拔”方法,插点间距≤300mm,振捣时间以混凝土表面泛浆、无气泡冒出为准,避免漏振与过振。

5.2.3 关键部位的“特殊照顾”

梁柱节点、柱根等关键部位安排专人负责振捣,确保混凝土填充饱满。

5.3 养护与拆模流程固化

5.3.1 混凝土浇筑后的“保湿之旅”

混凝土浇筑完成后 12h 内覆盖保湿养护,普通混凝土养护≥7d,抗渗混凝土≥14d。

5.3.2 拆模强度的“严格把关”

拆模强度严格执行规范:侧模需保证混凝土棱角完整,底模需达到设计强度的 75%(跨度≤8m)或 100%(跨度>8m)方可拆除。

六、结语

混凝土质量问题的根源往往并非技术不足,而是现场管理的“侥幸心理”在作祟。“少放几块垫块没事”“振捣快一点,早点收工”“养护麻烦,少养几天也没事”等“差不多”想法,如同在建筑安全线上“走钢丝”,最终酿成拆模后的“大麻烦”。作为土木人,应摒弃“差不多”思想,严格按照规范操作,为建筑安全筑牢防线。

质量无小事,每一次规范操作,都是在为建筑安全筑牢防线。愿所有工程人都能远离拆模后的“崩溃瞬间”,交出经得起时间考验的精品工程。
