关于地下室防水卷材施工方案的研讨

关键词:地下室;防水卷材;施工方案;防水质量

本文围绕某大型工程地下室防水卷材施工展开,详细阐述了工程概况、防水施工顺序、施工准备、操作工艺等关键环节。通过合理规划施工流程、严格把控材料质量与施工条件、精细处理各施工步骤,旨在为地下室防水工程提供科学、有效的施工方案,保障地下室防水质量,为类似工程提供参考借鉴。

一、工程概况

本工程规模宏大,总建筑面积达 85451 平方米,其中地上建筑面积为 70433 平方米,地下建筑面积为 15018 平方米。建筑结构采用钢筋混凝土剪力墙结构体系,基础形式选用预制桩基础。地下室仅设置一层,依据相关规范及设计要求,其防水等级设定为Ⅱ级。在防水设计方面,综合运用结构自防水与高分子复合自粘防水卷材相结合的方式,分别应用于底板、墙身以及顶板部位,以确保地下室具备可靠的防水性能,满足使用功能需求。

二、防水施工顺序

2.1 底板防水施工顺序

依次开展素土夯实作业,浇筑 100 毫米厚的 C15 预拌混凝土垫层,为后续防水施工提供平整、坚实的基层;涂刷一道基层处理剂,增强卷材与基层之间的粘结性能;铺设 2 毫米厚的 EVA 高分子复合自粘防水卷材,形成主要的防水屏障;浇筑 50 毫米厚的 C20 细石混凝土保护层,保护防水卷材免受后续施工破坏;最后浇筑 500 毫米厚的 C30S6 抗渗混凝土底板,完成底板结构施工。

2.2 地下室墙身防水施工顺序

首先进行 S6 抗渗钢筋混凝土结构自防水施工,利用混凝土自身的抗渗性能阻止水分渗透;接着做 20 毫米厚的 1:2.5 水泥砂浆找平层,使墙面平整度满足防水卷材铺贴要求;涂刷一道基层处理剂,改善基层表面性质;铺设 2 毫米厚的 EVA 高分子复合自粘防水卷材,进一步增强防水效果;最后粘贴 35 毫米厚的挤塑聚苯乙烯泡沫塑料板保护层,保护防水卷材不受外界因素破坏。

2.3 地下室顶板防水施工顺序

先实施 S6 抗渗钢筋混凝土结构自防水,构建顶板的第一道防水防线;再做 20 毫米厚的 1:3 水泥砂浆找平层,保证顶板表面的平整度;涂刷一道基层处理剂,提高卷材与基层的粘结力;铺设 2 毫米厚的 EVA 高分子复合自粘防水卷材,形成可靠的防水层;点粘一层 350 号石油沥青油毡,增强防水层的整体性和抗穿刺能力;最后浇筑 70 毫米厚的 C20 细石砼保护层,保护防水卷材免受外界环境侵蚀和机械损伤。

三、施工准备

3.1 材料及要求

3.1.1 EVA 高分子复合自粘防水卷材

EVA 高分子复合自粘防水卷材作为一种新型的合成高分子防水卷材,具有独特的材料构成和优异的防水性能。它由合成高分子 EVA 复合片材、高聚物以及改性优质沥青作为基料复合而成,融合了高分子防水卷材和自粘防水卷材的双重优势。仅需铺设一层卷材,即可实现两道设防效果,大大提高了防水层的可靠性和防水性能,有效降低了渗漏风险。

3.1.2 配套材料

  • 基层处理剂:其主要作用是对基层表面进行清洁、封闭和固结处理。通过涂刷基层处理剂,能够去除基层表面的灰尘、杂物等,封闭基层的毛细孔,增强基层的强度和密实性,从而显著加强卷材与基层之间的粘结效果,确保防水层的整体性和稳定性。

  • 密封胶:用于卷材收头部位、卷材搭接部位、管根部位以及意外损伤部位的密封处理。在这些关键部位,密封胶能够填充缝隙,形成连续的密封层,有效防止水分渗漏,保证防水工程的密封质量。

  • 双面自粘胶带:在节点部位,如阴阳角、管根等位置,可用于卷材的增强处理。通过粘贴双面自粘胶带,能够增加卷材在这些部位的粘结强度和抗撕裂能力,同时辅助卷材进行搭接,确保卷材铺贴的平整度和牢固性。

  • 金属压条:主要用于卷材收头部位的加强固定。在卷材收头处,使用金属压条将卷材压紧固定在基层上,能够有效防止卷材收头部位因外力作用而翘起、脱落,确保卷材收头牢固可靠,提高防水层的整体密封性能。

3.2 作业条件

3.2.1 技术准备

施工前,需认真审核图纸,深入了解设计意图和防水工程的具体要求。根据工程实际情况,编制详细的防水工程施工方案,明确施工工艺、施工顺序、质量标准等关键内容。同时,向施工人员进行全面的技术交底,使施工人员熟悉施工流程和操作要点,掌握质量控制标准。地下防水工程必须由具备相应资质的专业施工队伍进行施工,操作人员需持证上岗,以保证施工过程的专业性和规范性,确保防水施工质量。

3.2.2 基层要求

铺贴防水层的基层必须严格按照设计要求施工完毕,并经过充分的养护,达到干燥状态。基层的含水率应不大于 9%,可通过专业的含水率检测仪器进行检测。基层表面应平整、牢固,不得出现空鼓、开裂、起砂等现象。使用 2 米直尺进行检查时,最大空隙不应大于 5 毫米,以确保基层表面的平整度满足防水卷材铺贴要求。

3.2.3 基层清理

在防水层施工涂底胶之前,必须将基层表面清理干净,确保无杂物、灰尘、油污等影响粘结的物质。对于基层表面的凸起物、尖锐物等,应进行打磨或铲除处理,避免在铺贴卷材时损坏卷材。

3.2.4 消防准备

由于施工用材料大多为易燃物品,如防水卷材、基层处理剂等,在施工过程中存在一定的火灾风险。因此,应提前准备好相应的消防器材,如灭火器、消防沙等,并确保消防器材的数量充足、性能良好。同时,对施工人员进行消防安全培训,提高施工人员的消防安全意识和应急处理能力,以应对可能出现的火灾情况,保障施工安全。

四、操作工艺

4.1 工艺流程

4.2 基层清理

施工前,要对验收合格的基层(水泥砂浆找平层)进行全面、细致的清理。使用扫帚、铲子等工具清除基层表面的灰尘、杂物、浮浆等,确保基层表面不得存在空鼓、开裂、起沙、脱皮等缺陷。基层的空隙只允许平缓变化,使用 2 米直尺进行检查时,最大空隙不应大于 5 毫米,以保证基层表面的平整度,为防水卷材的铺贴提供良好的基础。

4.3 基层处理措施

4.3.1 底板基层处理措施

  • 渗水处理:若承台及地梁砖模出现少量渗水情况,需先进行凿毛处理,增加基层表面的粗糙度,提高防水砂浆与基层的粘结力。然后采用高标号防水砂浆进行抹堵,确保渗水部位得到有效封堵;若渗水量较大,凿毛后先粘贴橡胶膨胀止水条,橡胶膨胀止水条能够在遇水后膨胀,起到更好的止水效果,再抹高标号防水砂浆,形成可靠的防水屏障。

  • 基层清理与处理:在卷材防水层施工前,要将基层上的凸出物清除干净,使用压缩空气将基层吹净,去除基层表面的灰尘和细小杂物。并用溶剂擦拭油污,确保基层表面清洁无污染。

  • 养护:砂浆凝固后,需进行浇水养护,养护时间不得少于二天。浇水养护能够保持砂浆表面的湿润,促进砂浆的水化反应,提高砂浆的强度和密实性,确保基层处理质量。

4.3.2 墙身基层处理措施

  • 墙面清理:清理地下室墙身混凝土表面的污垢、浮土等杂物,确保墙面平整、干净。对于墙面上的蜂窝、麻面等缺陷,应进行修补处理,使墙面达到平整度要求。

  • 找平层施工:将底层洒水湿润,扫一遍纯水泥浆,增强水泥砂浆与基层的粘结力。然后批拌和好的 1:2.5 水泥砂浆进行找平,厚度为 20 毫米。在批拌水泥砂浆时,应严格控制砂浆的配合比和水灰比,确保砂浆的质量和强度。

4.4 涂刷基层处理剂

自粘防水卷材基层处理剂开桶后,需充分搅拌均匀,使处理剂的成分均匀分布。使用滚刷将处理剂均匀地涂刷于基层表面,涂刷时应按照一定的方向和顺序进行,确保涂刷均匀,无漏刷现象。待基层处理剂完全干燥后,方可铺贴自粘防水卷材。基层处理剂干燥时间应根据环境温度、湿度等因素确定,一般以不粘手为宜。

4.5 节点处理

对于管根部位,如雨水管、穿墙管等,由于这些部位是防水工程的薄弱环节,容易出现渗漏问题,因此需先进行密封处理。采用密封胶对管根部位进行填充密封,确保密封严密,无缝隙。然后再铺贴附加层,附加层应采用与防水卷材相同的材料,宽度不小于 250 毫米,以增强这些部位的防水能力;转角部位,如阴阳角、平立面转角处,同样由于几何形状的变化,容易产生应力集中,导致防水层开裂,也需铺贴附加层,附加层的水平面和垂直面宽度均应不小于 250 毫米;伸缩缝、施工缝等部位也要铺贴附加层,以适应结构的变形,防止防水层因结构变形而破坏。

4.6 铺贴卷材

先确定卷材的铺贴顺序和方向,并根据基层尺寸和卷材规格在基层上弹好基准线,作为卷材铺贴的依据。然后开始铺贴卷材,铺贴自粘防水卷材时,先揭下隔离纸,将有粘性的一面沿基准线铺贴,确保卷材铺贴平整、顺直。在揭隔离纸(膜)的同时,用滚筒滚压卷材的表面,挤压出空气,使卷材与基层之间紧密贴合,确保卷材具有足够的初始粘结强度。卷材纵向搭接缝要顺直,搭接缝宽度控制在 30 - 50 毫米之间,并用滚筒用力压实,确保防水卷材之间粘接牢固,形成连续的防水层。

4.7 卷材搭接与卷材收头处理

卷材搭接及收头是防水层密封质量的关键环节,必须使用专用的密封胶进行处理。卷材采用搭接方式,通过卷材高分子层搭接焊接,将两幅卷材搭接在一起,确保搭接处密封严密。无论是水平收头还是垂直收头,都应对收头边处采用配套密封胶进行密封,防止水分从收头部位渗入。卷材在立面收头时,应用金属压条固定,将金属压条压在卷材收头部位,并用固定螺钉将金属压条固定在基层上,再用配套密封胶将金属压条上口和固定螺钉进行密封处理,确保收头部位牢固可靠,不渗漏。

4.8 卷材末端收头

在粘结层干固后,使用专用密封胶对卷材末端进行封边处理,确保卷材末端密封严密。待自粘卷材防水层铺贴完毕且经验收合格后,即可进行下一道工序的施工。在下一道工序施工前,应注意保护防水层,避免防水层受到损坏。

4.9 保护层施工

EVA 高分子复合自粘防水卷材铺贴完成,并经验收合格后,方可进行保护层工序施工。保护层的作用是保护防水卷材免受外界环境侵蚀和机械损伤,延长防水层的使用寿命。

4.9.1 细石混凝土保护层

适用于平面及坡面。在浇筑混凝土时,要注意不得损坏卷材防水层。若不慎损坏,必须及时用卷材接缝胶粘剂补粘一块卷材进行修补牢固,确保防水层的完整性。然后再继续浇筑细石混凝土,细石混凝土应振捣密实,表面平整,并进行适当的养护,以保证保护层的质量。

4.9.2 泡沫塑料保护层

适用于立面。使用聚醋酸乙烯乳液粘贴挤塑聚苯乙烯泡沫塑料板作为保护层。在粘贴泡沫塑料板时,应确保粘贴牢固,板与板之间的拼接严密,无缝隙。泡沫塑料板应具有一定的厚度和强度,能够有效保护防水卷材不受外界因素的破坏。

4.10 细部构造处理

4.11 后浇带防水处理

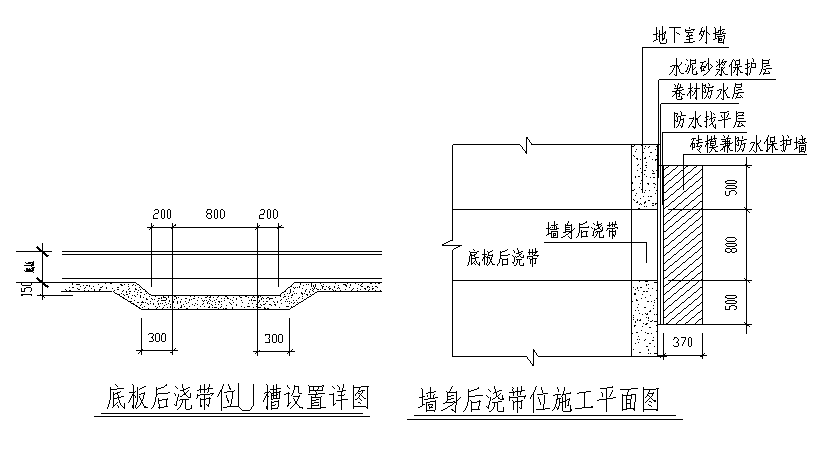

地下室设有 1 道后浇带,位于 B1 - 12 轴 ~ B1 - 13 轴之间。由于底板在浇筑混凝土后,难以对后浇带位板底进行清理工作,因此在底板垫层施工时,在后浇带位设置 150 毫米深的 U 槽,将清理不出来的杂物留置在 U 槽内,这样不会影响后浇带位底板混凝土的厚度,保证后浇带部位的结构强度和防水性能。

4.11.1 地下室外墙后浇带位处理方法

地下室底板混凝土浇筑完成后,在外墙后浇带外侧砌筑 370 砖墙作为砖模及防水保护墙,其高度与室外设计地面标高平齐,长度从后浇带两侧边各向两侧延伸 500 毫米。在砖模的内侧预先做好卷材防水层,墙中按照模板安装方案的要求留置 Ф12 止水拉杆,止水拉杆能够增强后浇带两侧混凝土的整体性和抗渗性能。后浇带两侧的混凝土挡土墙施工完成后,在进行外墙防水层施工时,将挡土墙后浇带砖模两侧 200 毫米范围内的砖墙拆除,清整干净此部位的防水卷材,并将其与两侧挡土墙的防水层进行搭接处理,使整个外墙防水层连成一体。这种处理方法避免了墙身后浇带位在后浇带施工完成后再进行防水施工及土方回填工作,从而大大缩短了工期,提高了工作效率,同时保证了后浇带部位的防水质量。

五、结论

本地下室防水卷材施工方案通过科学合理的工程概况分析、详细的防水施工顺序规划、严格的施工准备要求以及精细的操作工艺控制,形成了一套完整的地下室防水施工体系。在实际施工过程中,严格按照本方案进行操作,能够有效保证地下室防水卷材的施工质量,提高地下室的防水性能,为地下室的安全使用提供可靠保障。同时,本方案中的一些施工方法和技术措施也可为类似工程提供参考借鉴,具有一定的推广应用价值。
