深度解读隧道工程明洞施工方法及工艺要点

关键词:隧道工程;明洞施工;洞口开挖;大管棚施工;施工工艺

本文聚焦于隧道工程中的明洞施工,详细阐述了洞口开挖、洞口大管棚施工以及明洞主体施工等环节的具体方法与工艺。通过对各施工步骤的深入剖析,旨在为隧道工程明洞施工提供全面且系统的技术指导,提升施工质量与安全性,保障隧道工程的顺利推进与长久稳定。


一、引言

在隧道工程领域,明洞施工是保障隧道顺利掘进与长期稳定的关键环节。其施工方法与工艺的合理性,直接关系到隧道工程的质量、安全以及进度。本文将深入探究明洞施工的各类方法与复杂工艺,为相关工程实践提供理论支持与技术参考。

二、明洞施工方法及工艺之洞口开挖

(一)隧道进口洞口

1. 测量放线:精准定位奠定施工基础

施工初始阶段,测量团队肩负着精确测量与定位的重要使命。他们运用精密测量仪器,对进洞的各个桩点展开细致复核,不放过任何细微的数据偏差,确保测量数据的精准性,为后续施工绘制精确的“蓝图”。依据准确数据,精确放出边、仰坡的开挖边线,严格控制中线距边仰坡开挖线边缘的距离不小于 5m,为施工安全构筑坚实防线。

2. 临时排水沟:合理引导水流保障施工环境

洞口土石方开挖前,构建完善的洞顶及边坡顶截排水系统至关重要。该系统如同高效的“水流指挥官”,能有效截排地表水,避免水流对施工区域造成干扰。同时,及时处理边仰坡,确保其稳定性。在土石方开挖过程中,预先规划并做好场地内临时排水工作,形成畅通的“排水网络”,防止积水影响施工。

3. 洞口土石方开挖:机械与爆破协同作业

洞口土方开挖中,挖掘机凭借其强大的挖掘能力成为主力设备,高效完成土方挖掘任务。对于顽固的孤石,采用弱爆破方式处理,实现“温柔而有效”的破碎。挖掘机与装载机紧密配合,将挖出的渣土装入自卸汽车,迅速运离施工现场。开挖采用自上而下分层分台阶的方式,严格控制台阶高度在 2 - 3 米,底部距边墙基础预留 1m 厚土层,为后续明洞施工预留操作空间。

4. 边仰坡刷坡与支护:多层次防护确保边坡稳定

边仰坡刷坡遵循自上而下分层原则,每层高度 2 - 3m,随开挖随支护,为边仰坡提供多层次安全防护。在洞口边仰坡 2m 范围内,采用 M10 浆砌片石护坡,增强边仰坡的抗侵蚀能力;以外区域采用拱形截水骨架护坡,间距 3m,骨架护坡内砌筑空心砖并植草植灌木,既起到防护作用,又增添绿色生机。临时变坡采用喷锚网防护,边坡喷射 C25 混凝土,增强边坡的稳定性。在仰坡和右侧边坡截水天沟附近设置被动网,并在边坡坡脚至被动网之间设置主动网,为施工安全编织严密防护网。

5. 钻孔:精准打造“针眼”为后续施工做准备

沿边坡搭设钻孔平台,为钻孔工作提供稳定作业环境。根据设计要求,在坡面精确定出孔位,确保每个孔位位置准确。钻孔采用风钻无水钻进方式,风钻如同灵巧的工匠,在坡面上精心打造精准的“针眼”,为后续锚杆安装等工序奠定基础。

6. 锚杆安装:“定海神针”稳固边坡

锚杆采用Φ22 砂浆锚杆,长度 4m,间距 1.5×1.5m,呈梅花形布置,在边坡上形成密集的安全防护网。锚杆倾角设定为 15°,经过精心计算与设计,能够最大程度发挥稳固作用,如同为边坡插入坚固的“定海神针”,增强边坡的稳定性。

7. 钢筋挂网施工:精心编织钢筋网络

钢筋使用前需清除污锈并通直,确保钢筋质量符合要求。钢筋网规格为Φ8,网格尺寸为 25×25cm,仰坡面通过打入短钢筋固定钢筋网片,保证钢筋网片平整,如同为仰坡面铺上整齐的钢筋地毯,增强边坡的整体性。

8. 喷射混凝土施工:为边坡穿上坚固“外衣”

喷射前,施工人员认真清除坡面浮石和岩渣,确保坡面干净整洁。采用混凝土湿喷机进行喷射,严格控制喷射厚度,如同技艺精湛的裁缝为边坡量身定制坚固“外衣”。混凝土搅拌严格按设计施工配合比进行,确保混凝土质量达到最佳状态,为边坡提供可靠防护。

三、明洞施工方法及工艺之洞口大管棚施工

隧道洞口导向墙施工完成后,大管棚注浆支护工作有序开展。施作 33 根(明洞小里程 30m/根、明洞大里程及出口 40m/根)φ108 超前大管棚注浆支护,为隧道开挖提供有力保障。管棚由每节 4 - 6m 的热轧无缝钢管(壁厚 6mm)以丝扣连接而成,环向间距 40cm,奇数号采用钢花管,偶数号采用钢管,巧妙布置方式发挥各自独特作用。施工时先打设钢花管并注浆,再打设钢管,注浆结束后用 M40 水泥砂浆充填钢管,增强钢管强度。管棚施工完成后,洞身段开挖工作得以顺利推进。

(一)施工方法

1. 施做导向墙:精准指引管棚施工方向

施工时,在洞外明暗洞交界处按设计架立 2 榀 I18 工字钢,间距 50cm,环向用Φ22 钢筋焊接成整体,构建坚固框架。在钢支撑上安装Φ140mm、壁厚 5mm、长 1m 的导向钢管,确保与管棚位置方向一致,仰角 3°,为管棚施工指明精确方向。然后浇注 1.0m 厚的 C25 钢筋混凝土,包裹钢支撑和导向管,为后续施工提供稳定支撑。

2. 钻孔:挑战与技巧并存的关键环节

钻孔时间选择在套拱混凝土强度达到 75%之后,确保施工安全与质量。钻机采用水平地质钻机,按由高孔位向低孔位、分台阶钻孔且间隔错开施工的顺序进行,避免因孔距过小导致前一个成型孔在未端顶管时塌孔。钻到一定深度时,用测斜仪检查孔的倾角,及时纠正偏差,确保钻孔方向准确。深度达到要求后,边退钻边清孔,安装管棚钢管,防止坍孔。钻孔过程中若出现卡钻、塌孔现象,可能是隧道地质发生变化,应及时退钻并往孔内压注浆液,待浆液凝固后重新开钻;若出现掉钻头、钻杆断裂现象,可用打捞器取出,确保施工顺利进行。同时,钻孔可为超前地质预报提供依据,每个孔开钻时需详细记录开钻时间、结束时间及遇到的问题等,为后续施工提供重要参考。

3. 安装管棚:精心打造“钢铁长龙”保障施工安全

管棚钢管采用无缝钢管,第一节钢管做成尖锥状,起导向和减小摩擦阻力作用。钻孔成型后应尽早进行顶管工作,防止孔壁变形或孔内塌方增加顶管难度。顶管由钻机顶进,钢管节段间用丝扣连接,节长 3m 和 4m 管节交替使用,错开接头位置,保证管棚整体强度。管棚顶到位后,用速凝水泥或其它材料堵塞钢管与导向管间隙,防止浆液冒出,确保注浆效果。

4. 注浆:为管棚注入强大动力增强支护效果

a. 地层注浆:精准灌注“魔法药水”稳固地层

采用注浆机灌注,钻孔完成后撤出钻杆,留下导管,联上注浆接头进行地层注浆。注浆材料根据地层情况选择,纯水泥浆(W/C = 1.0)适用于一般地层,当地下水大时采用水泥 - 水玻璃浆,并严格控制参数。如围岩裂隙较不发育,整体性较好,可采用水泥砂浆(W/C = 0.5 - 0.8)充填导管孔。单根钢管注浆量通过公式 Q = πrk²lηξ 准确计算,其中各参数根据实际情况确定,确保注浆量合理。

b. 浆液水灰比调整:灵活应变满足施工需求

施工时,根据现场注浆效果灵活调整浆液水灰比,如同厨师根据食材和口味调整调料比例,确保注浆效果达到最佳状态,提高地层加固质量。

c. 充填并加固导管:细致入微的“加固工程”增强导管强度

先用钻具清孔、冲洗,然后下钢筋笼,插入注浆管,充填 M20 水泥砂浆,对导管进行细致加固,增强导管的承载能力和稳定性,为管棚支护提供可靠支撑。

d. 管棚封堵塞注浆:严丝合缝的“密封工程”确保注浆效果

管棚封堵塞设有进浆孔和排气孔,当排气孔流出浆液后,关闭排气孔,续灌浆液至设计注浆量或注浆压力时停止注浆,确保管棚内部被浆液充分填充,形成坚固整体,增强支护效果。

e. 注浆结束标准:严格把控质量关卡确保工程质量

单孔结束标准为注浆压力逐步升高至设计终压并继续注浆 10min 以上,且注浆结束的进浆量小于 20L/min;全段结束标准为所有注浆孔均符合单孔结束条件,无漏注现象,且浆液有效注入范围大于设计值。严格把控这两个标准,确保注浆工程质量达到设计要求。

四、明洞施工方法及工艺之明洞施工

(一)施工工艺

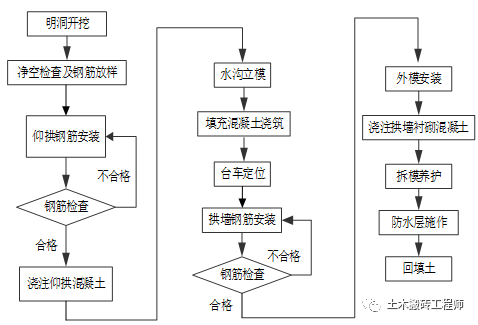

明洞施工工艺可参考图 3 - 3 - 5“明洞施工工序流程图”337987ba1c1d77eddb27e3dbad1297ca.png

该流程图为施工人员提供清晰的施工步骤和流程指引,如同详细的“施工指南”,确保施工过程有序进行。

(二)施工方法

1. 仰拱施工:稳固基础的“基石工程”保障隧道稳定

仰拱施工采用全幅施工方式,开挖采用光面爆破挖掘机配合施工,人工清底,自卸汽车运输,各环节紧密配合如有序“接力赛”。为避免钢筋被仰拱底泥土覆盖或黏结,钢筋绑扎安排在晴天进行,并在下面铺设彩条布或木板,为钢筋提供“保护衣”,确保钢筋质量。

2. 仰拱和明洞混凝土施工:打造坚固的“混凝土堡垒”提供可靠支撑

仰拱和明洞混凝土施工前,复测中线、高程和模板的外轮廓尺寸,确保衬砌不侵入设计轮廓线。仰拱及边墙基础混凝土浇注过程中,根据混凝土浇注进度将拼装式钢模或木模板固定在钢筋骨架上方,保证仰拱混凝土的拱形。混凝土浇注采用自动计量拌合站自生产混凝土泵送入模,插入式振捣器捣固,确保混凝土密实度和质量,打造坚固的“混凝土堡垒”。

3. 外膜拆除与后续施工:完美的“收尾工作”完善隧道功能

外膜拆除后,及时施作防水层及排水盲管,并与隧道的防水层和排水管顺接,保证排水流畅,为隧道打造完善的“排水系统”。回填应对称进行,至与拱顶齐平后,再分层满铺填筑至设计高度,确保回填稳定性和均匀性,完成明洞施工的完美“收尾”。

五、结论

隧道工程明洞施工方法与工艺涉及多个环节,每个环节都相互关联、相互影响。通过精确的测量放线、合理的排水设计、科学的开挖与支护方法、严谨的大管棚施工以及规范的明洞主体施工,能够有效保障明洞施工的质量与安全。在实际工程中,应根据具体地质条件和工程要求,灵活运用这些方法与工艺,不断优化施工方案,提高施工效率,为隧道工程的顺利实施和长期稳定运行奠定坚实基础。
