关键词:钻孔灌注桩;施工方案;技术要点;质量控制
本文详细阐述了某项目中图书馆、南教学楼等建筑所采用钻孔灌注桩基础的施工方案。涵盖桩基工程概况、工艺流程以及桩基施工各环节的技术要点,包括桩位测量放线、钢护筒埋设、钻孔掘进、清孔、沉渣检查、钢筋笼加工制作与吊放、声测管安装、水下混凝土浇筑、护筒拔除、桩头凿除及桩基检测等,旨在为该工程钻孔灌注桩施工提供科学、全面的指导,确保桩基施工质量与安全。

一、引言
在建筑工程中,桩基础是确保建筑物稳定性和安全性的关键部分。钻孔灌注桩作为一种常见的桩基础形式,具有适应性强、承载力高、施工噪音小等优点,广泛应用于各类建筑项目中。本文结合具体工程实例,对钻孔灌注桩的施工方案进行详细介绍,以期为类似工程提供参考。
二、桩基工程概况
依据本项目现有的施工图以及初步设计图纸,图书馆、南教学楼、C - 3学员楼以及服务中心的基础形式均选定为灌注桩基础。根据已审查合格的图纸,灌注桩设计参数如下表所示:
| 桩编号 | 桩径 D(mm) | 桩端持力层 | 桩端进入持力层 H | 桩身砼强度等级 | 单桩竖向承载力特征值(kN) |
|---|---|---|---|---|---|
| ZH1 | 600 | ⑦中风化泥质粉砂岩或⑦2中风化泥岩 | 1.2m | C35 | 2000 |
| ZH2 | 800 | 1.6m | C35 | 3000 | |
| ZH3 | 1000 | 2.0m | C35 | 4000 |
三、工艺流程

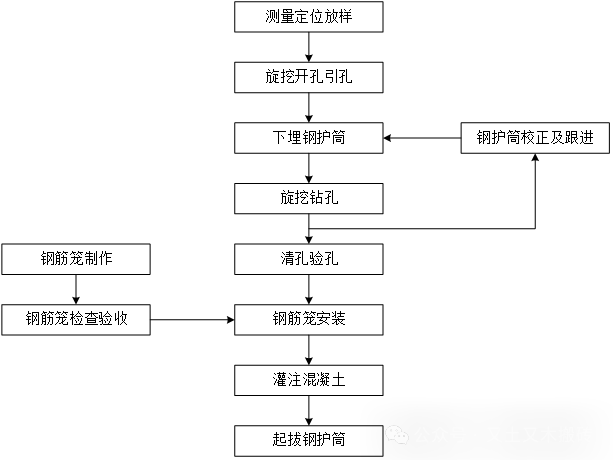

根据地勘报告,本工程桩基采用干作业成孔方式施工。旋挖桩基施工严格遵循相关施工规范,并依据图纸要求有序组织施工,旋挖桩工艺流程图示如下:

四、桩基施工技术要点
4.1 桩位测量放线
运用全站仪对桩芯坐标进行精准定位,依据现场施工图以及控制点,在相应位置打入钢筋头作为标记。采用十字交叉法,将标记引向桩外边沿,以便于后续施工操作。
对业主单位交付的导线点、三角网点、水准基点及相关测量资料进行全面复核,确保测量数据的准确性。测量结果经报审通过后,方可投入施工使用,以保证桩位测量的可靠性。
测量仪器投入使用前,必须对其完好性、可靠性及精确度进行严格检测,检测合格后方可使用,确保测量数据的精度满足施工要求。
4.2 钢护筒埋设
首先进行测量放线,精确确定桩位。随后,利用人工或机械进行挖孔作业,为钢护筒的埋设创造条件。
安装护筒导向架,在其四角采用钢管进行稳固固定,确保导向架的稳定性。
将护筒准确埋设至设计位置,护筒与坑壁之间需夯填密实,防止出现漏浆现象,影响桩基施工质量。
护筒中心竖直线应与桩中心线严格重合,平面位置允许偏差为 50mm,倾斜度的偏差不大于 1%,以保证桩基的垂直度和位置精度。
钢护筒内径应大于钻头直径 200mm,护筒应高出原地面不小于 300mm;当孔内有承压水时,护筒顶端应高出稳定后的承压水位 1.5m,防止孔内水位上升导致护筒内进水,影响施工。
4.3 钻孔掘进
钻机就位后,必须确保其处于平整、稳固状态,避免在施工过程中发生倾斜。同时,调整好桅杆的垂直度和钻机的水平度,精确对中,并报请监理工程师验收。经验收合格后,方可进行开钻作业。
开钻时采用低档慢速钻进,钻至护筒下 1m 后,再以正常速度钻进。开孔孔位要求准确,保证初成孔壁竖直、圆顺、坚实,为后续施工奠定良好基础。
在钻孔过程中,钻机提钻甩渣复位后,需及时检查钻头对中情况,确保钻孔的垂直度和位置精度。
为准确控制孔深,应配备经校核后的百米钢丝测绳,并观测自动深度记录仪,在施工过程中进行实时观测和记录,保证孔深符合设计要求。
钻进过程中需经常检查钻杆垂度,确保孔壁垂直,避免出现斜孔现象,影响桩基承载力。
钻至设计桩底标高时,停止掘进,原地保持低速旋转进行第一次清孔。当泥浆比重下降至 1.09~1.20,粘度 17~24s,含砂率小于 6%,孔底沉渣小于 50mm 时,清孔完毕,将钻孔交付验收,确保孔底清洁,为混凝土浇筑创造良好条件。
4.4 清孔
采用两次清孔的方式,确保孔底沉渣厚度满足设计要求。桩基成孔完毕后,利用钻机正循环进行一次清孔,初步清除孔内较大颗粒的沉渣。
钢筋笼下放后、混凝土浇筑前,利用泵吸反循环进行二次清孔,进一步清除孔底残留的细小沉渣。要求沉渣厚度≤50mm,清孔完成后,应及时对孔口予以保护,防止杂物落入孔内。
4.5 沉渣检查
采用泥浆护壁成孔工艺的灌注桩,在浇灌砼之前,孔底沉渣应满足以下要求:端承桩≤50mm;摩擦端承桩或端承摩擦桩≤100mm;纯摩擦桩≤30mm。本工程孔底沉渣应≤50mm。
若清孔不良,孔底沉渣过厚,将影响桩端承力的发挥,从而大幅降低桩的承载力。常用的测试方法为测针、测饼法,通过精确测量孔底沉渣厚度,确保桩基施工质量。
4.6 钢筋笼加工制作
钢筋笼各段主筋采用机械连接方式,在钢筋笼集中加工厂采用预拼装法进行加工,确保钢筋笼的连接质量和整体稳定性。
钢筋笼设计桩顶标高以上部分主筋采用 PVC 套管包裹,上下端口采用透明胶带封闭包裹,避免混凝土浆进入 PVC 管。这样在凿除桩头时可以更好地保护主筋,同时也能提高桩头凿除施工效率。
钢筋笼加工后应放置在专门的存放架上,严禁在雨后的泥地上滚动或存放,防止钢筋笼变形和锈蚀,影响其使用性能。
4.7 声测管安装
声测管接长采用套丝连接方式,起吊后孔口管道节与节之间的连接采用长短套丝,利用套筒正反丝进行连接,确保连接牢固。
声测管接头要连接紧密,不得出现漏浆情况,顶、底口要封闭严实,严防异物掉入或漏水,影响超声波检测的准确性。顶部高出设计桩顶标高部位采用 PVC 套管包裹,保护声测管。
声测管安装在钢筋笼上要固定牢靠,垂直度容许偏差不大于 0.5%。下钢筋笼时管内要灌清水,宜用自来水,若使用沉淀池的沉淀水,需经过净化处理后才能用来灌声测管,以免探测管底部沉淀、堵塞,导致超声波检测探头无法下到位,影响桩基质量检测。
4.8 钢筋笼吊放
在安装钢筋笼时,采用两点起吊的方式。第一吊点设在骨架的上部,使用吊车的大钩起吊;第二吊点设在骨架下部三分之一点处,整个钢筋笼同时起吊,在空中竖起调整,确保钢筋笼在起吊过程中不变形。
搬运和吊装钢筋笼时,安放时要对准孔位,避免碰撞孔壁,防止孔壁坍塌。到位后应立即固定,保证钢筋笼的位置准确和稳定性。
下放钢筋笼时,通过吊具先起吊第一节钢筋笼,用 2I25 型钢做横梁,横在井口把第一节钢筋笼临时悬吊在横梁上,再起吊第二节钢筋笼,在距井口 1 米高位置将第一与第二节钢筋笼主筋用直螺纹套筒连接,绑扎箍筋。连接好的钢筋笼用吊车人工配合,调整好钢筋笼位置及垂直度,并固定。
由于起吊钢筋笼变形引起的错位,可以用小型(1~3 吨)手动葫芦牵引就位,确保钢筋笼安装位置准确。
钢筋笼安装入孔后,应保持垂直状态,避免碰撞孔壁,缓慢下入,防止钢筋笼卡在孔内或损坏孔壁。
4.9 水下混凝土浇筑
所有桩基础均需采用水下混凝土灌注成桩,确保桩身的密实性和强度。
浇筑开盘前需确认混凝土浇筑时间与供应方量,确保混凝土供应连续、充足,避免出现混凝土浇筑中断现象,影响桩基质量。对于大直径桩基,采用大方量漏斗,确保首封砼量足够,保证混凝土能够顺利封底,防止泥浆进入桩内。
封底混凝浇筑完成后,降低混凝土浇筑速度以避免钢筋笼上浮。当混凝土顶面覆盖钢筋笼骨架 4m 以上时,可适当提升导管,当导管底口高于钢筋笼底部 4m 以上后再恢复正常浇筑速度,确保钢筋笼在混凝土浇筑过程中的稳定性。
在混凝土灌注过程中,保持孔内水头高度,防止孔壁坍塌。随时探测桩孔内混凝土面位置,逐节提升导管,确保导管底口埋置于混凝土中 2~6m,保证混凝土灌注的连续性和质量。
特殊情况不得不中断时,中断时间不得超过 30min,尽快恢复混凝土浇筑,减少对桩基质量的影响。
混凝土接近桩顶时,复核标高值,超灌 1m,确保桩顶混凝土质量满足设计要求。
导管拔除时缓慢提升,避免泥浆陷入桩体,影响桩顶混凝土质量。
4.10 护筒拔除
在混凝土浇筑完成后、混凝土初凝前缓慢、竖直拔出钢护筒,避免因拔除钢护筒对桩体造成损伤,保证桩体的完整性和强度。
4.11 桩头凿除及桩基检测
桩基顶部超灌部分混凝土浮浆应予以凿除,在桩身一周标出设计桩顶标高线,先采用环切机在桩身环切一道 30mm 深切口(不可切割钢筋),避免破凿桩头过程中桩边混凝土崩破,保证桩头的平整度和质量。
采用风镐人工凿除纵向钢筋侧边混凝土,使预留 PVC 套管露出,将钢筋向外弯折 15~25°,便于后续施工操作。
对桩基进行桩身完整性及单桩承载力检测,确保桩基质量符合设计要求,为建筑物的安全使用提供保障。
五、结论
本文详细阐述了钻孔灌注桩的施工方案,通过对桩基工程概况的介绍、工艺流程的规划以及各施工环节技术要点的把控,为该工程钻孔灌注桩施工提供了全面、科学的指导。在实际施工过程中,应严格按照施工方案进行操作,加强质量控制和安全管理,确保桩基施工质量符合设计要求,为建筑物的稳定性和安全性奠定坚实基础。同时,本施工方案也可为类似工程提供参考和借鉴,推动建筑工程桩基础施工技术的不断发展和完善。
